恒贝·新型水性超平地坪

  • 系由高强耐磨水泥自流平,特种封闭底漆,彩色水性PU面漆,和高耐磨水性PU透明面漆构成。全套水性环保材料,具有绿色环保、超高平整、A级防火、高耐久、简洁施工、耐黄变的特点。
  • 产品详情

恒贝・新型水性聚氨酯(超平地坪)

产品简介

Product characteristics


由高强耐磨水泥自流平,特种封闭底漆,彩色水性PU色漆,和高耐磨水性PU透明面漆构成。全套水性环保材料,具有绿色环保、超高平整、A级防火、高耐久、简洁施工、耐黄变的特点。

系一种新型的水性体系地面系统,具有优良的环保特性及装饰性能,大面积整体无缝、色彩丰富、简洁纯净、极具装饰性。


适用范围

Applicable Place


1、工业厂房需要高平整度,高耐磨性,和抗冲击性的低收缩地坪;

2、公共设施和商业用地,购物中心,学校,停车场地面;

3、工厂车间仓库,汽车服务中心,站台,冷库,水处理中心以及其他需要高要求统一色彩的地坪。

4、要求高度清洁、美观、无尘、无菌的电子,微电子行业,实行GMP标准的制药行业,血液制品行业,要求耐磨、抗重压、抗冲击、防化学药品腐蚀的其他行业。

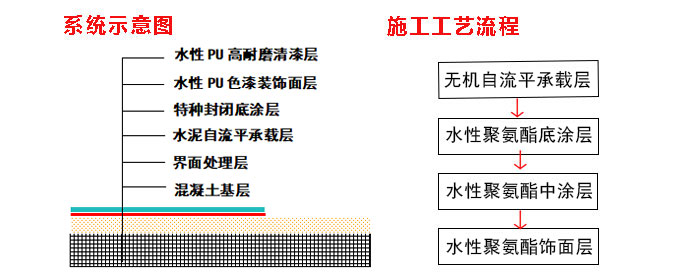

工艺结构图

Technical Parameters


系统性能指标

System performance index


恒贝・新型水性聚氨酯超平地坪系统物理性能


恒贝・新型水性聚氨酯超平地坪系统化学性能

基层处理

Grassroots treatment

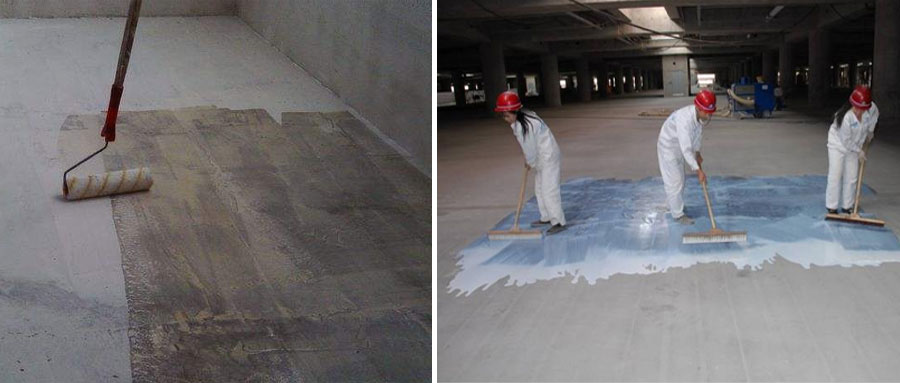

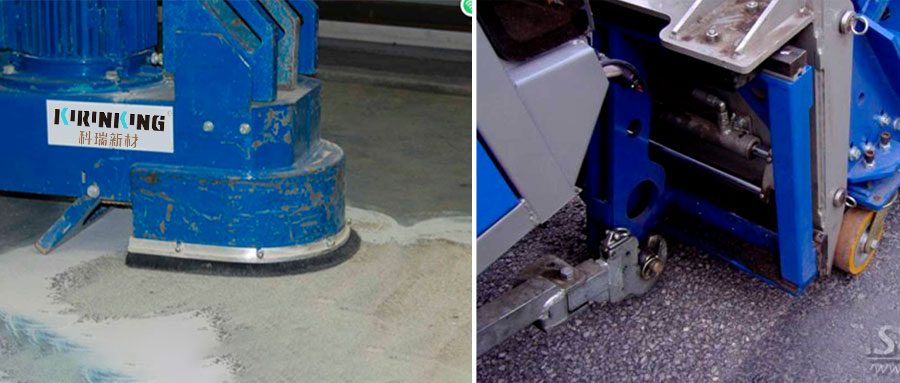

(1)原地面必须进行研磨处理,有条件的使用带吸尘的抛丸机或铣刨机处理,确保表面清洁,无疏松,无油脂或其他污染物;

(2) 对于已发生污染的基面,请选用合适的工业清洁剂或机械方式去除;

(3) 对于基面缺陷,空鼓,孔洞沙眼,在施工前使用环氧砂浆修补;

(4)表面的松散残留物,灰尘必须使用清洁工具、大功率吸尘器彻底清除;

墙面、柱面请使用需料薄膜或胶带保护。

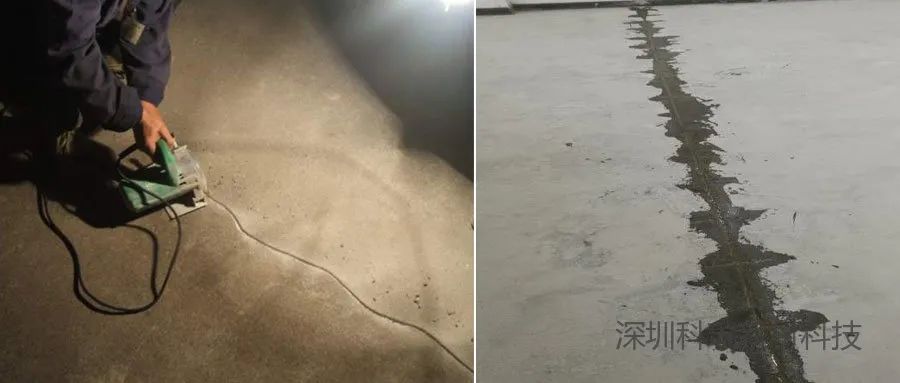

当基础层混凝土有较大的贯穿裂缝时,需要进行修复,主要操作是使用人工切割的方式对裂缝进行拓宽、拓深处理,沿裂缝方向形成一条宽约10mm到15mm、深约15mm到25mm、缝口齐整的V型槽,植筋缝深不低于10mm,两侧的长度不低于60mm,植筋用的钢筋可选用直径3.5~5的圆钢然后使用环氧砂浆修补填缝。




界面处理

Interface processing


可使用单组份,也可使用双组份混凝土界面剂,建议基础较差的情况使用双组份混凝土界面剂。

单组份使用时按照规定比例加水稀释搅拌均匀,分2~3道均匀涂布在基面上。如果使用双组份,可参考如下步骤。

(1)使用低速电动或气动搅拌器(转速300~400rpm),螺旋形搅拌叶片,可确保搅拌的均匀;

(2)先对A组分进行低速搅拌,缓慢加入B组分,持续搅拌3~4分钟,使A、B组份充分混合;

(3)搅拌时,搅拌器尽量不要伸出混合料,避免过度搅拌,将空气引入混合料,产生过量气泡;

(4)施工时使用羊毛滚筒均匀涂刷,纵横交叉施工2遍(特殊情况需增加滚涂次数)。每遍涂完应等到完全自然风干后再进行下一遍涂刷。为得到更为优异的粘接性能,建议第二道滚涂时,均匀抛洒一层40~70目石英砂,完全干透后清除多余的未粘住的石英砂。




界面剂施工重点

Concrete interface


(1)混凝土界面剂施工时必须采用围栏、警示标志封闭施工区域,严禁非施工人员行走;

(2)室内施工事宜温度在15-30℃,地表温度低于10℃不建议施工,地表温度低于5 ℃严禁施工;

(3)施工区域内严禁交叉施工;

(4)用中号绒毛滚筒或地拖滚涂于基层上,墙边及小面积区域可用刷子涂刷;

(5)混凝土界面剂必须涂刷第二层,应待初步固化方可进行下道工序并不超过48小时内涂刷,应与第一次的涂层垂直涂刷,使用双组份剂面剂时,在第二次涂刷时要满抛40~70目的石英砂;

(6)混凝土界面剂施工时相对湿度应不超过80%,如现场湿度较大,应使用风机或其他通风设备降低湿度,避免混凝土界面剂长时间不固化。


自流平施工

Self leveling construction

(1)界面层完全固化后,对基层进行二次检查,如果符合基层的要求,可进行水泥自流平的施工。

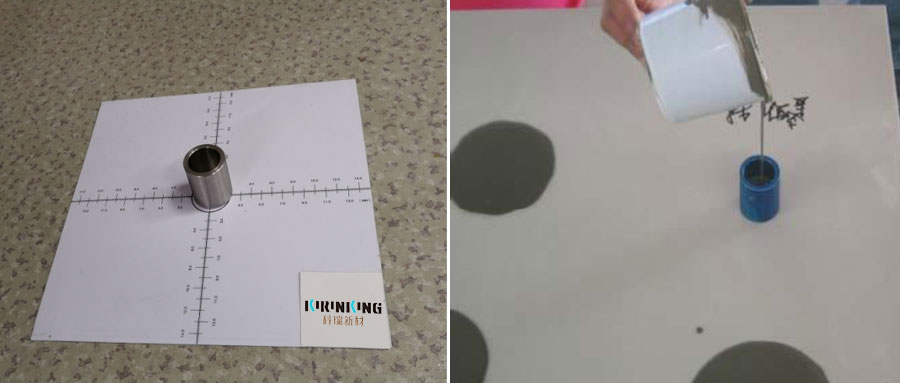

(2)自流平施工前应精确试配加水量,首先称量5.3Kg的清水倒入30L以上的空桶,再加入1包(25Kg)自流平粉料进行搅拌,搅拌时间不低于3min,测试流动度,当流动度低于140mm时,再在搅拌桶中加入100g的清水,搅拌2min,重新测量流动度,直到流动度大于140mm,此时的用水量确定为该次施工的用水量,参考用水量5.3~5.5Kg/包。




(3)将确定的加水量加入到30L以上的空桶,在边搅拌的情况下缓慢倒入一包自流平粉料,搅拌时间3min,避免出现搅拌不均匀的现象出现。(建议搅拌2min后暂停15s左右,再搅拌1min)为提高搅拌施工的效率,可以使用大功率的搅拌分散机器,每次搅拌量可以提高到3~4包,搅拌时间可以适当延长,保证和单包搅拌时浆料的施工性一致。

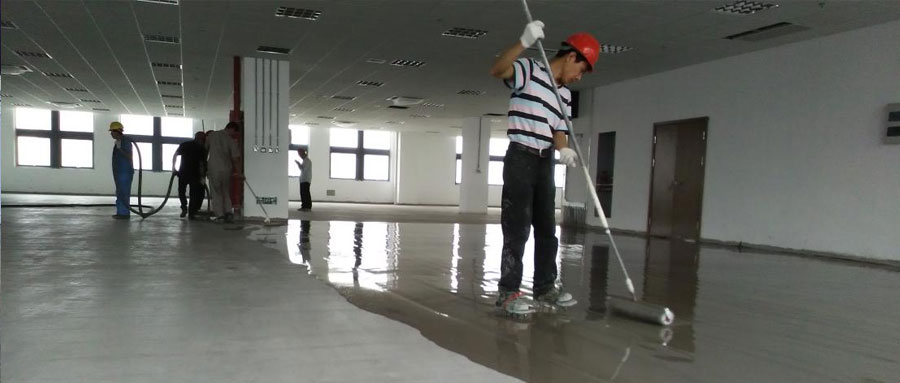

(4)沿施工作业面浇倒自流平浆料,同时使用专用的自流平刮刀,将浆料均匀摊开。

(5)使用水泥自流平专用消泡滚筒进行消泡,避免出现气泡、麻面等缺陷。

(6)搅拌好的浆料必须在10分钟内用完。

(7)可采用全自动自搅拌砂浆泵进行施工,如m-tecDuromix全自动压浆泵M300或GracoToughTek自搅拌砂浆泵MP-25。




养护及施工注意事项

Precautions for curing and construction

① 先调试好设备。确保电、水压可靠稳定,设备处于正常的施工状态。

② 将材料按生产序号用叉车运送到指定的位置。

③ 将全砂浆泵安放在合适的位置,砂浆泵区域必须进行地面保护。

④ 启动设备,并先用清水湿润全自动压浆泵至管道出水。开始进料,所有开关自动开启,上料人员开始不断上料,保持料仓内自流平粉料的连续供应。

⑤ 为保证水泥自流平浆料的流动性及成分一致,将浇注于地面前 45 秒的水泥自流平浆料用空桶收集,并进行现场流动度测试。

⑥ 流动度试验合格后才能正式浇注于待施工区域。

⑦ 浇注时,砂浆泵输送管的管口应与地面保持约 15cm 的高度,且大约三分之一左右的浆料与原地面的浆料搭接,从左到右、从里往外水平缓慢均匀移动,严禁局部泵浆太多,影响最终找平效果。

⑧ 在自流平砂浆流出约500mm宽范围后,由手持长杆齿形钢刮板、脚穿专用钉鞋的操作工人在自流平砂浆表面轻缓地进行梳理,使其达到辅助流平和密实度。

⑨ 在自流平砂浆流出约1000mm宽范围后,由专门的施工人员(穿专用钉鞋)用消泡滚筒进行消泡处理,刮料和消泡均要迅速。

⑩ 专用刮板的高度是可调的,通过对施工面积和水泥自流平的用量的控制,及轻缓的抹压所起到的梳理表面的密实度作用,也能控制水泥自流平的厚度。

(1)施工过程中,避免高温和气流,4~6小时后可行走。

(2)不同施工区域交接缝处理:待自流平施工 2 小时后,将该区域边界分隔条撕下,用保护材料(美纹纸)将四周粘贴牢固,防止相邻区域自流平施工时污染已完成区域自流平。当之后的自流平施工做至交接缝处时,用刮板控制平整度。




切缝处理

Precautions for curing and construction

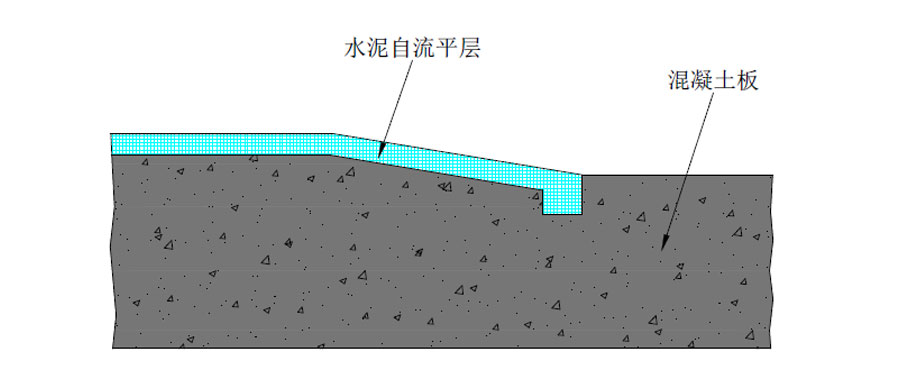

分缝原则:以沉降缝、施工缝和原有地面的伸缩缝、柱子四周的菱形缝相同的原则,建议:沉降缝、施工缝留明缝,伸缩缝具体留明缝还是暗缝应与监理、设计沟通后再定。

水泥自流平施工前应作恰当标记,水泥自流平浇筑时不应将标记覆盖或丢失。沉降缝和施工缝保留原填缝材料,如有缺失应按要求填入填缝材料后再施工水泥自流平。地面的伸缩缝当留暗缝时应清理干净填入环氧砂浆后再施工水泥自流平,留明缝时清理干净直接进行水泥自流平的施工,用水泥自流平暂时封堵。

① 施工缝(沉降缝)处理方案

在自流平浇注前,原地面基层中的施工缝或沉降缝建议留明缝。施工前做好标记,

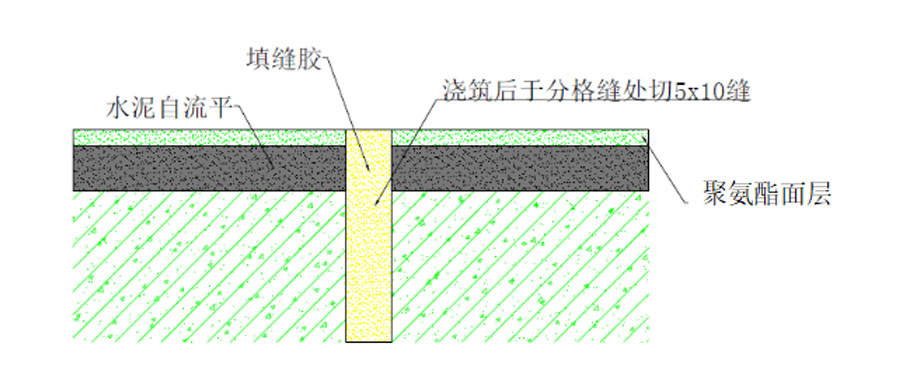

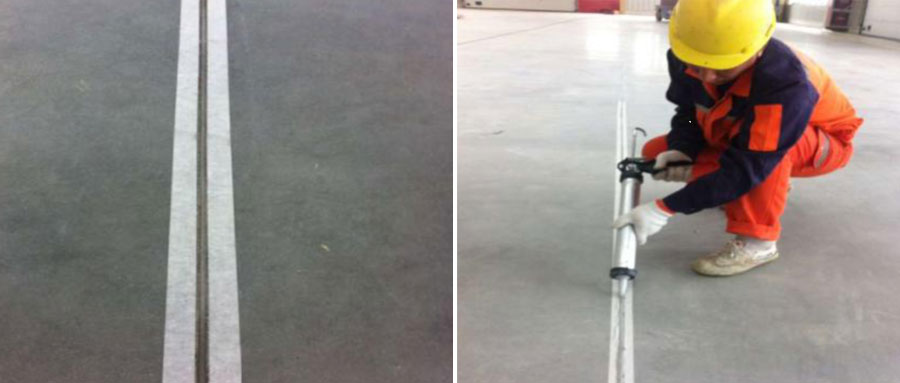

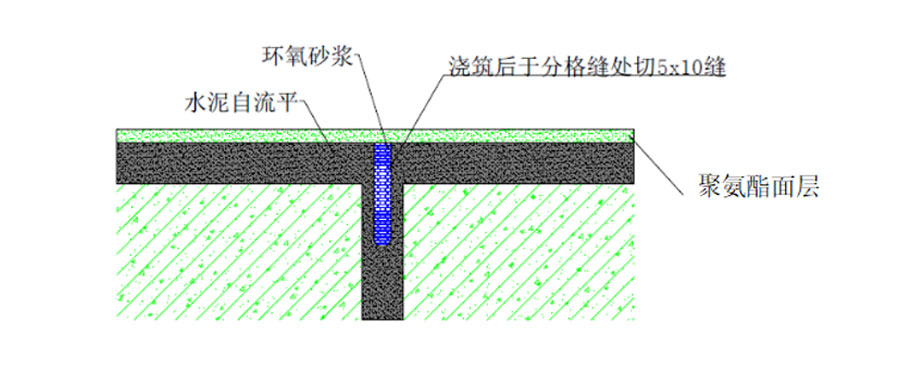

待自流平地面施工完成约24h后,即可在自流平地面上弹出地面分格线,分格缝包括施工缝、沉降缝以及伸缩缝。分格线宜与自流平下找平层伸缩缝重合,从而避免垫层伸缩导致地面开裂;弹出的分格线应平直、清晰。分格线弹好后宜用混凝土电动切割机对自流平地面切缝,切缝宽度以宽 5-8mm为宜,切缝深度至少切至自流平下找平层,切缝后用吸尘器清理干净即可。

待罩面层施工完毕后,即可进行清缝、打胶。罩面层施工时尽量避免面层材料流入施工缝中,减少清缝的难度。缝口两侧贴美纹纸,沿缝口灌注弹性聚氨酯密封胶,使用注胶枪均匀灌注。打胶密封前,应注意完成面的保护。




② 伸缩缝处理方案

伸缩缝暗缝处理方案:在罩面层施工前进行填缝工作,填缝材料可使用环氧砂浆,填缝后进行打磨处理,避免出现痕迹,最后进行罩面施工将伸缩缝覆盖。



伸缩缝明缝处理方案:水泥自流平施工后24h切缝,清理干净后进行罩面施工,待罩面层施工完毕后,即可进行清缝、打胶。罩面层施工时尽量避免面层材料流入施工缝中,减少清缝的难度。缝口两侧贴美纹纸,沿缝口灌注弹性聚氨酯密封胶,使用注胶枪均匀灌注。打胶密封前,应注意完成面的保护。


③ 边缝处理方案

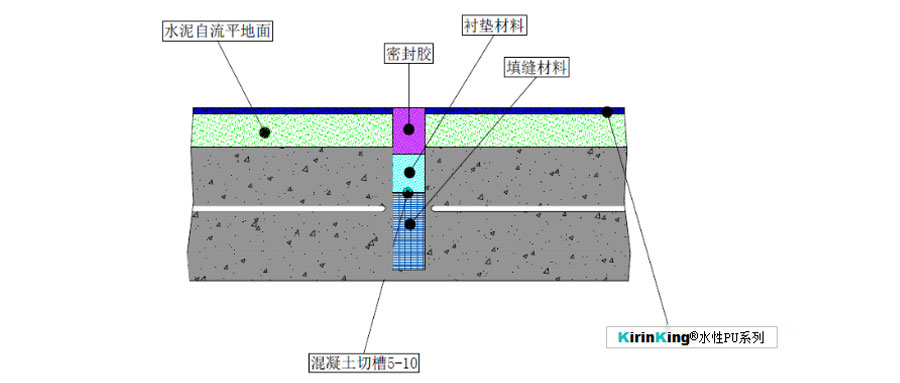

边缝指地坪与四周墙面的接壤处,留边缝是为了避免四周墙面的运动影响到地坪,与柱子四周菱形缝的目的相同。

从美观角度边缝建议留暗缝,及缝宽小于踢脚线的宽度,也可留明缝,及缝宽大于踢脚线的宽度。施工前需与监理、设计沟通后再定。

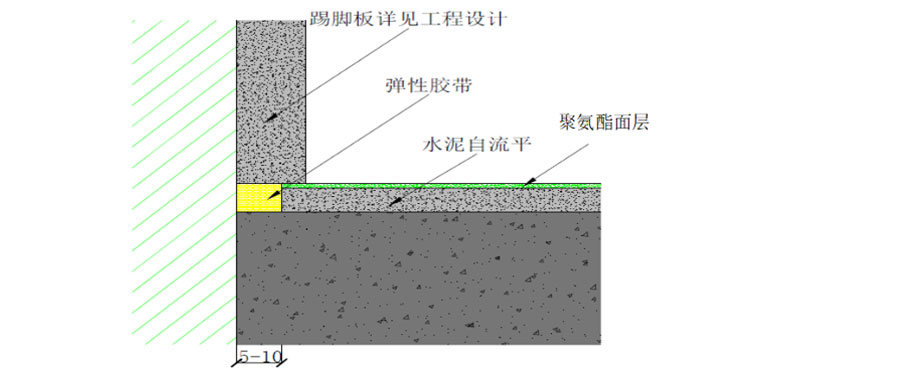

暗缝:水泥自流平施工前及混凝土界面剂施工后,顺墙边粘贴宽8mm左右的弹性双面胶条,厚度与水泥自流平相同。施工后可不取出(替代弹性密封胶),踢脚线施工时将边缝覆盖即可。

明缝:水泥自流平施工后切出宽度20~30mm的边缝(踢脚线宽度一般10~15mm),填缝处理与上述明缝处理相同,即罩面后使用聚氨酯弹性密封胶填缝。



④门槛边处理

在门槛边或地坪入口边界处应作沟槽和平滑处理。


水泥自流平施工重点:

(1)需要配备具有经验丰富的自流平施工工匠;

(2)要严格按照产品的说明兑水;

(3)自流平需要充分搅拌;

(4)摊铺与放气滚涂都非常重要;

(5)要把控与各种材料连接处的接口高低差;

(6)细节部位的摊铺要细心(角落部位);

(7)斜坡部位的施工把控。


特种封闭底涂层

Special sealing primer


采用比例配好特种封闭底漆搅拌均匀,无放置时间直接施工使其充分渗入地面,达到表面成膜为准,要求均匀无遗漏;(无需放置可直接施工),视面积大小确定施工人员数,用滚筒或平刀滚涂,倒退施工;

① 选用青麒麟®特种封闭底漆 KP1101

② 施工方法:辊筒或批刮施工

③ 4 小时后(可走人)可进行下步施工

水性PU彩色饰面层

Color finish layer


按比例将材料的A、B 两组份充分混合均匀,用平刀刮涂和短毛滚筒滚涂的方式均匀涂于表面,要求颜色均匀一致,无滚刷痕迹。考虑到室内使用情况多,尽量保持室内通风,保证饰面层的固化效果。

选用青麒麟®水性聚氨酯色漆

施工方法:辊涂。

切水性PU高耐磨透明面层

Waterborne PU transparent finish


等到饰面层完全干透后(12h)进行高耐磨罩面层的施工,将材料各组分按比例均匀混合,采用平刀刮涂加滚筒收面的施工方法,滚筒收面时采用十字交叉两遍的方式。

① 选用青麒麟®纳米型水性聚氨酯色漆

② 施工方法:辊涂。


养护及施工注意事项

Maintenance and construction


(1) 养护期2-7天(养护期间不要自行使用)。

(2)每道工序施工前要严格监测施工温度、湿度在允许范围内方可施工。

(3)每道工序完全固化后才能进行下一道工序的施工。

(4)每道工序施工完成后要注意防护,防止漆面沾染沙子、灰尘、水等杂物。

(5) 面层施工完毕后,等地坪完全固化之后才能正常使用。地坪使用过程中要防止金属等尖锐物体划伤地板。


联系方式

全国服务热线

0755-88658380

销售客服:181-8869-0368

销售经理:181-8869-0367

技术服务:181-8869-0360

地 址:深圳市光明区光明街道东周社区璟霆大厦 10 层 03

扫一扫,加微信
关注微信公众号

Copyright © 2021-2022 深圳科瑞新材科技有限公司 版权所有 备案号:粤ICP备2022127303号 网站地图 Sitemap
