系统性能指标

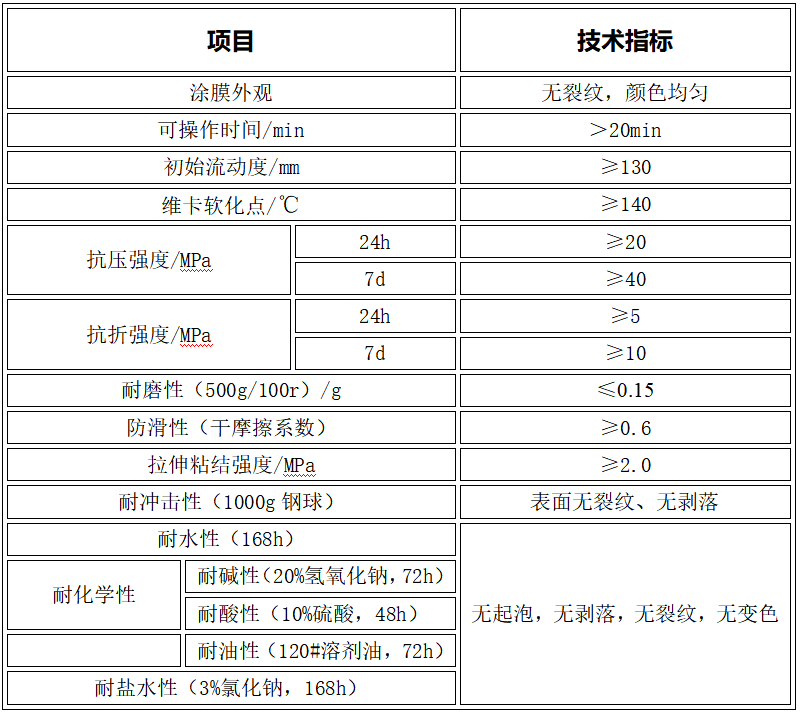

晶盾・高强耐腐蚀聚氨酯地坪系统物理性能

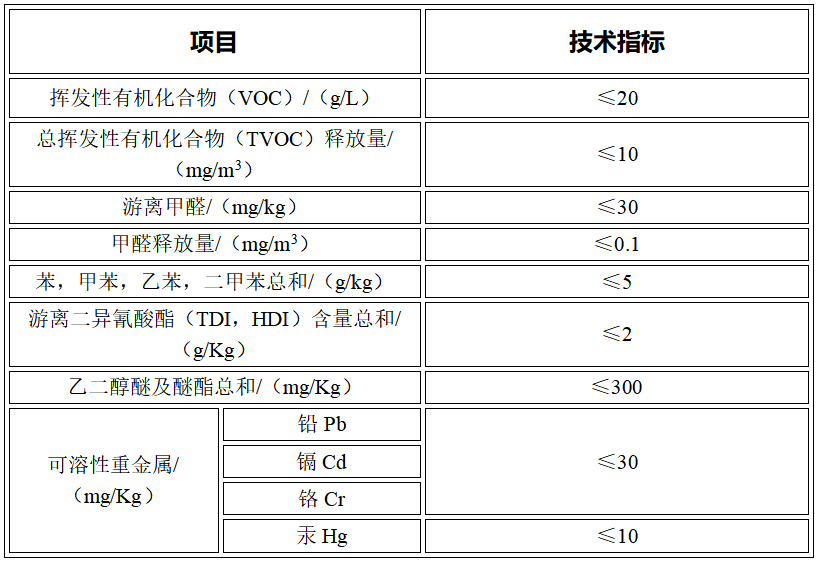

晶盾・高强耐腐蚀聚氨酯地坪系统化学性能

混凝土基层处理
(1)基层检测
整体检测基础混凝土情况,将裂纹、空鼓等缺陷部位做好记号,根据国家相关规范与甲方做好工作面的交接工作。
(2)基层缺陷处理
空鼓部位全部清除,使用聚氨酯砂浆填补;裂纹和伸缩缝进行 “V”型槽扩槽处理,清理干净后,使用聚氨酯砂浆填补。
(3)基层打磨
a.用2m靠尺和塞尺全面检测地面平整度,明确标示高凸之处。用吸尘研磨机配金刚磨块打磨混凝土基面,清除水泥浮浆和水泥疤,并将标示的高凸之处磨平。
b.一边打磨一边用靠尺和塞尺检查平整度,高凸之处应用吸尘研磨机磨平,尽量在打磨阶段提高地面平整度,降低后续修补找平工作量和成本。
c.用吸尘抛丸机打磨地面,露出坚实清晰的混凝十纹理,提高地面粗糙度(CSP5),增强油漆与基面的附着力。抛丸时调整好抛丸力度和行走速度,防止过度抛丸:所用的钢丸直径以0.5mm为宜。

(4)收口与搭接处理

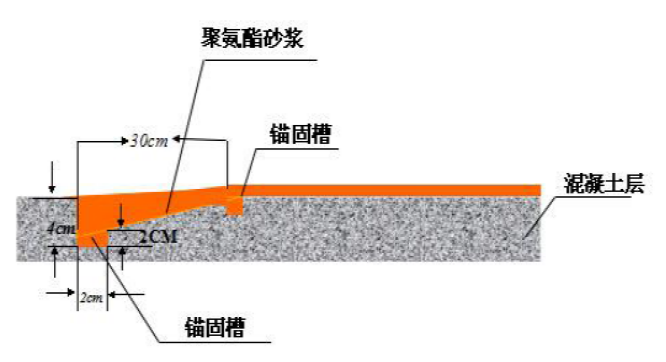

聚氨酯地坪收口处或者与其他地坪搭接处,采用平滑与锚固槽的方式,如下图所示

(5)切割锚固缝/锚固槽
a.开槽的目的:大面积施工水性聚氨酯砂浆涂层时,将沟槽填满填平,使整体涂层与基面之间形成锚槽。栓加固效应,以分散机械应力与热应力,确保涂层对基面的良好粘结。不得用薄边作为锚固。
b.开槽部位:在水性聚氨酯砂浆涂料施工前,应预先在混凝土基面上切割沟槽。在墙沿、靠近入口处、柱子周围、基座周围、施丁边界、施丁缝、所有边缘、间隔连接、门道、下水道、穿过地板的中心都应设置沟槽。
c.开槽尺寸及方法:
①沟槽的深度与宽度应为涂层系统厚度的两倍:②沟槽距墙约80-100mm与墙体保持平行;③柱子周围距柱沿8-10cm绕割;④设备周围方形绕割,中间“+”形切割;⑤大面积部位呈网状切割,缝槽间隔不大干5米,间隔越小越好。
(a)聚氨酯砂浆搅拌
首先将D组份加入A组份搅拌2分钟,再将B组分加入搅拌桶中,用低速(300rpm)的搅拌机搅拌30S,最后将C组分缓慢倒入搅拌桶中,边倒边搅拌,搅拌时间2~6min。
(b)摊铺
随后将搅拌好的材料摊铺在混凝土地面上,用齿耙或镘刀将其均匀摊开,同时使用消泡滚筒消泡。
材料搅拌好后应连续摊铺,不能间断,搅拌好的材料应在20min内用完。根据工艺厚度不同,建议材料用量为1.8~2.0kg/m2/mm。
聚氨酯砂浆底固化后,使用50目树脂磨片进行全场打磨和吸尘处理。
自流平面层的搅拌与砂浆底要求相同,需要注意的是,使用平刀兼镘刀摊铺时要均匀,同时使用消泡滚筒消泡。建议材料用量不低于1.5kg/m2。根据设计要求计划材料用了
正常在20℃时,24h可进行人员开放,48h可正常投入使用。
施工注意事项
(1)混凝土基层的强度不低于C25;局部表面强度不足的时,要先凿除,进行修补后再进行正常施工;
(2)为了面层与基层保持较好的粘附力,厚度超过2mm的工程建议基层混凝土进行切槽处理;必要的地方要留伸缩缝;
(3)搅拌时严格按照比例进行,A、B组分先进行预混,预混时如有外溢应及时清理;预混后边搅拌边加入C组分(粉料),搅拌时间不低于2min,温度较低时,适当延长搅拌时间;A料在使用时,预先晃动几下,避免色浆沉淀;
(4)搅拌好的材料应尽快用完,搅拌和摊铺材料之间应衔接合理,使整个过程保持一致,避免出现表观差异;
(5)最佳施工温度为20~30℃,低温施工时,可进行水浴加热A、B组分,有条件的可设置加热室,原材料加热后再进行搅拌施工;温度高于30℃时,或者夏季阳光直射的地方,避免施工,以减少发生闪凝和其他缺陷的可能;
(6)施工时的湿度不应超过85%;
(7)养护期:施工后8h可上人行走,24h可承受轻度车辆载荷,48h可完全开放。
